Comprar materiais para uma obra parece simples: basta ver o que falta, pedir orçamento e fechar com o fornecedor, certo?
Na prática, não é bem assim.
Comprar material cedo demais pode gerar perda, roubo, quebra, dificuldade de armazenamento e dinheiro parado no canteiro. Por outro lado, comprar tarde demais pode atrasar a obra, deixar equipe parada, aumentar o custo com frete emergencial e obrigar você a pagar mais caro por falta de tempo para negociar.
É por isso que o cronograma de compras de materiais para obra é tão importante.
Ele ajuda a responder perguntas bem práticas:
- Quando devo cotar cada material?
- Quando devo fechar o pedido?
- Qual material precisa chegar antes?
- Qual material deve chegar só perto do uso?
- Quanto comprar de uma vez?
- O fornecedor realmente entrega dentro do prazo?
- O canteiro tem espaço para armazenar?
- A equipe estará pronta para usar o material quando ele chegar?
Ou seja, o cronograma de compras não é apenas uma planilha bonita. Ele é uma ferramenta de controle para evitar atraso, desperdício, improviso e falta de dinheiro no meio da obra.
Neste artigo, você vai entender como montar um cronograma de compras de forma simples, conectando as etapas da obra com as datas de cotação, pedido, pagamento, entrega e uso dos materiais.
O que é um cronograma de compras de materiais para obra?
O cronograma de compras de materiais para obra é uma organização das compras ao longo do tempo, de acordo com as etapas da construção.
Ele mostra quais materiais precisam ser comprados, em que quantidade, com qual fornecedor, em qual prazo e em que data eles devem estar disponíveis no canteiro.
Em outras palavras, ele liga a execução da obra com a rotina de compras.
Se o cronograma da obra diz que a alvenaria começa em determinada semana, o cronograma de compras deve indicar quando os blocos, argamassa, vergas, contravergas e demais materiais precisam ser cotados, comprados e entregues.
A grande ideia é não confundir data de uso com data de compra.
A data de uso é o dia em que o material será aplicado na obra. Já a data de compra precisa vir antes, considerando o tempo necessário para cotar, aprovar, pagar, fabricar, transportar, receber e conferir o material.
Por exemplo: se as esquadrias serão instaladas em outubro, talvez a compra precise ser fechada em agosto ou setembro, dependendo do prazo de fabricação. Já uma tinta comum pode ser comprada muito mais perto da aplicação, desde que esteja disponível no mercado.
Portanto, o cronograma de compras funciona como uma ponte entre o planejamento da obra e a realidade dos fornecedores.
Por que o cronograma de compras é importante na obra?
Um dos motivos mais comuns de atraso em obras é a falta de material no momento certo.
Às vezes, a equipe está pronta para executar, mas o material ainda não chegou. Em outros casos, o material chegou, mas o serviço anterior atrasou, e ele fica parado no canteiro ocupando espaço e correndo risco de dano.
O cronograma de compras ajuda justamente a evitar esses dois extremos.
Quando bem feito, ele permite:
- evitar falta de material;
- reduzir compras emergenciais;
- melhorar a negociação com fornecedores;
- organizar melhor o estoque no canteiro;
- evitar excesso de material parado;
- reduzir desperdícios;
- alinhar compras com o caixa da obra;
- evitar que a mão de obra fique parada;
- prever materiais que exigem fabricação ou entrega mais demorada.
Em uma obra residencial, isso faz muita diferença.
Imagine que o pedreiro vai iniciar o assentamento dos blocos na segunda-feira, mas os blocos só chegam na quinta. A equipe perde produtividade, o cronograma atrasa e a obra pode ficar mais cara.
Agora imagine o contrário: você compra todo o porcelanato da casa com meses de antecedência, mas ainda não tem local adequado para armazenar. As caixas ficam expostas, atrapalham a circulação, algumas peças quebram e ainda existe o risco de mudança na paginação ou na escolha do acabamento.
Nos dois casos, o problema não está apenas na compra em si. Está na falta de conexão entre compra, prazo de entrega, estoque e execução.
Cronograma de compras, cronograma físico-financeiro e fluxo de caixa: qual a relação?
O cronograma de compras deve nascer a partir do cronograma físico-financeiro.
O cronograma físico-financeiro mostra quando cada etapa da obra será executada e qual será o desembolso previsto em cada período. Ele é a base para entender a sequência da construção.
A partir dele, você consegue montar o planejamento de compras da obra.
Funciona assim:
- O cronograma físico mostra quando cada etapa será executada.
- O orçamento mostra quais materiais serão necessários.
- O cronograma de compras define quando cada material deve ser cotado, comprado, entregue e utilizado.
- O fluxo de caixa da obra ajuda a verificar se haverá dinheiro disponível para pagar essas compras no momento certo.
Não é necessário aprofundar aqui o conceito de fluxo de caixa. O ponto principal é simples: comprar muito antes pode deixar dinheiro parado em estoque; comprar tarde demais pode gerar urgência e custo maior.
O mesmo vale para o orçamento da obra e para o BDI. Eles ajudam a entender os custos previstos, mas o cronograma de compras foca na operação: quando comprar, quanto comprar e como garantir que o material esteja disponível sem comprometer a execução.
A Curva ABC também pode ajudar, principalmente para identificar quais materiais têm maior impacto financeiro e merecem controle mais rigoroso. Mas aqui a ideia não é explicar a Curva ABC do zero, e sim mostrar como ela pode apoiar a priorização das compras mais importantes.
Quais informações devem constar no cronograma de compras?
Um cronograma de compras não precisa começar complexo. Para uma obra residencial, uma boa planilha já pode resolver muita coisa.

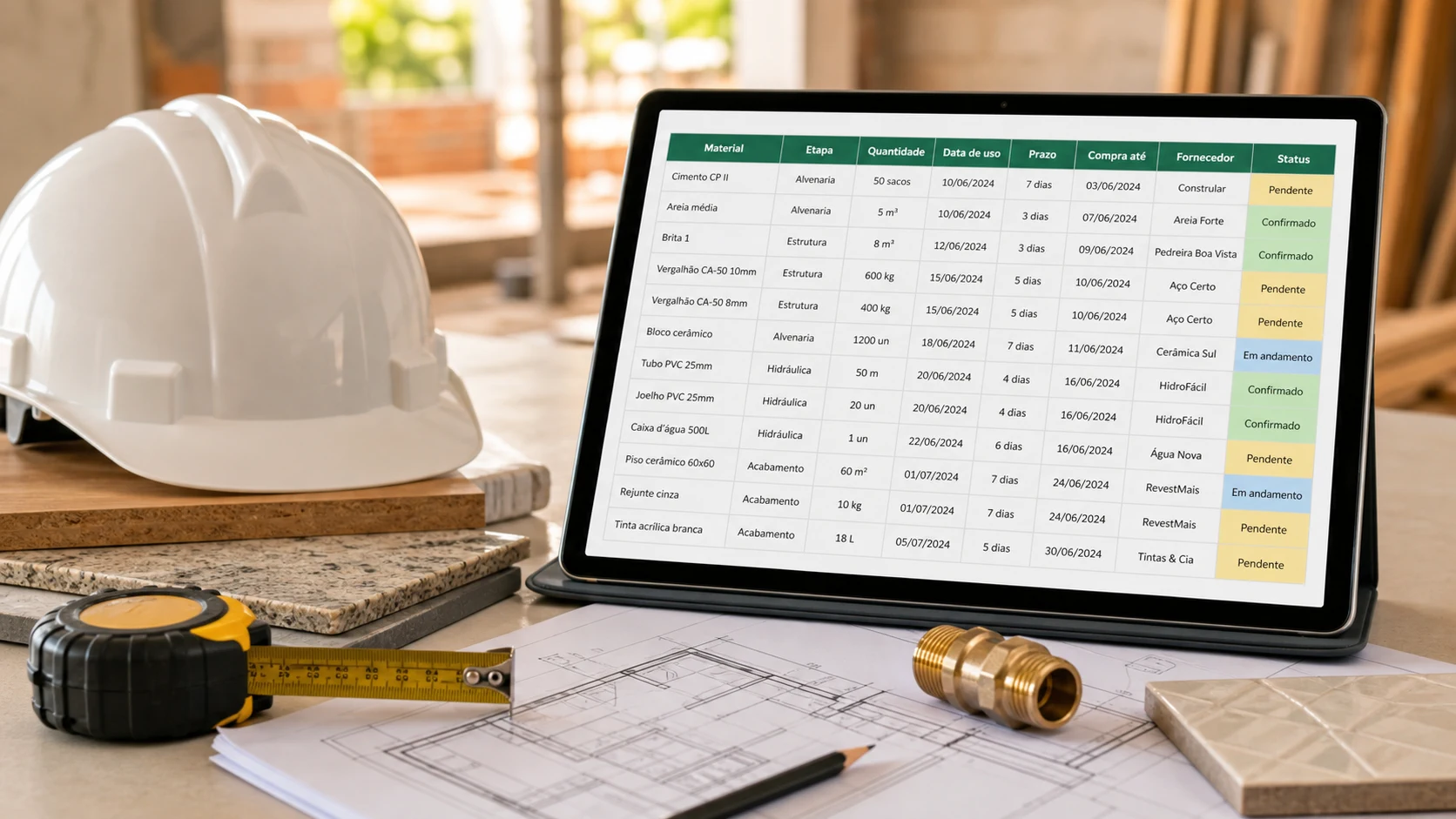

O ideal é que ela tenha, no mínimo, os seguintes campos:
| Campo | Para que serve |
|---|---|
| Material | Identifica o item que será comprado |
| Etapa da obra | Mostra em qual fase o material será usado |
| Quantidade | Indica o volume previsto de compra |
| Data prevista de uso | Mostra quando o material será necessário na obra |
| Prazo de entrega | Indica o tempo informado pelo fornecedor |
| Data limite de compra | Mostra até quando o pedido precisa ser fechado |
| Fornecedor | Registra quem fornecerá o material |
| Status | Acompanha se está a cotar, comprado, entregue ou pendente |
Além desses campos, também pode ser útil incluir:
- unidade de medida;
- especificação técnica;
- marca ou modelo;
- condição de pagamento;
- responsável pela aprovação;
- local de armazenamento;
- data de pagamento;
- data prevista de entrega;
- data real de entrega;
- observações sobre conferência do material.
O mais importante é que a planilha seja prática.
Não adianta criar um controle enorme que ninguém atualiza. O cronograma de compras precisa ser simples o suficiente para ser usado no dia a dia da obra.
A diferença entre data de uso e data de compra
Esse é um dos pontos mais importantes do cronograma de compras.
A data de uso é quando o material será aplicado na obra.
A data de compra é quando o pedido precisa ser feito para que o material esteja disponível na data de uso.
Essas duas datas quase nunca são iguais.

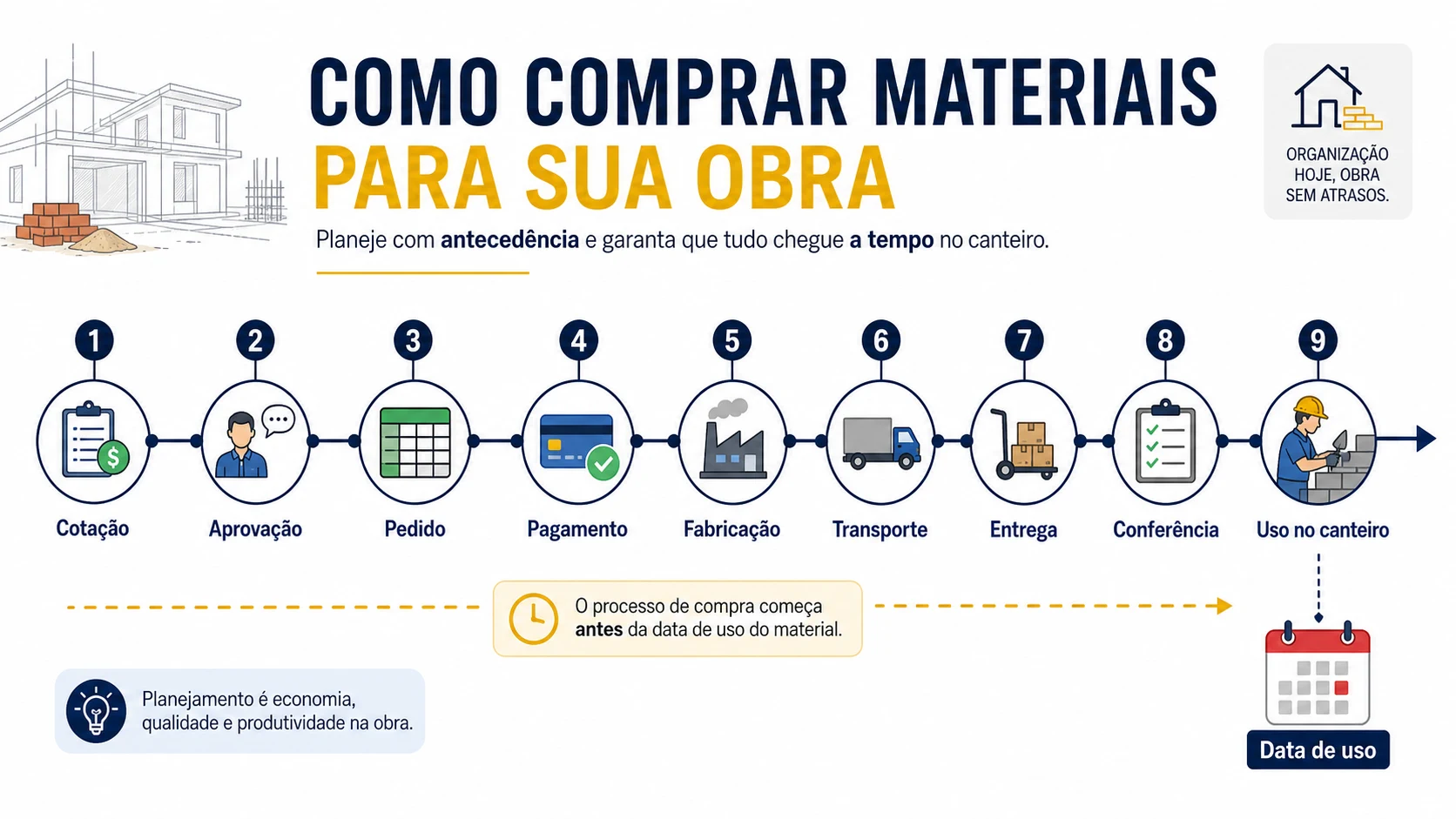

Entre comprar e usar, podem existir várias etapas:
- cotação com fornecedores;
- comparação de preços;
- aprovação do proprietário ou responsável técnico;
- pagamento de sinal;
- emissão do pedido;
- fabricação;
- separação do material;
- transporte;
- entrega;
- conferência no canteiro;
- armazenamento até a aplicação.
Em materiais simples, esse ciclo pode durar poucos dias. Em materiais sob medida, pode durar semanas ou até meses.

Por isso, uma regra prática é calcular a data limite de compra de trás para frente:
Data limite de compra = data prevista de uso – prazo total necessário para cotação, aprovação, pedido, fabricação, transporte, conferência e folga de segurança.
Vamos a um exemplo simples.
Imagine que uma esquadria será instalada no dia 20 de outubro. O fornecedor informa:
- 5 dias para conferência de medidas;
- 25 dias para fabricação;
- 5 dias para transporte;
- 3 dias de folga para conferência e imprevistos.
Nesse caso, você precisa considerar pelo menos 38 dias antes da instalação. Ou seja, o pedido deveria estar fechado por volta do início de setembro.
E isso sem contar o tempo de cotação, aprovação do cliente e pagamento do sinal.
Percebe como a compra não pode ser deixada para a semana da instalação?
Como o prazo de entrega afeta o planejamento de compras
Quando o fornecedor diz que entrega em 7 dias, muita gente coloca 7 dias no planejamento e pronto.
Mas isso pode ser perigoso.
O prazo de entrega informado pelo fornecedor nem sempre representa o ciclo completo da compra.
Você precisa entender o que está incluído nesse prazo:
- o produto já está em estoque?
- precisa ser fabricado?
- depende de medida final na obra?
- exige aprovação de desenho?
- depende de pagamento de entrada?
- o prazo começa na data da cotação ou na data do pedido?
- o transporte está incluído?
- a entrega é feita em qualquer dia ou apenas em rota programada?
- há risco de atraso por falta de matéria-prima?
Esse tempo total é chamado, em muitos contextos, de lead time. Em linguagem simples, lead time é o tempo entre iniciar o processo de compra e ter o material disponível para uso.
Na construção civil, o lead time pode envolver cotação, aprovação, fabricação, transporte e recebimento. Por isso, ele deve ser considerado com cuidado no planejamento de compras da obra.
Outro detalhe importante: use o prazo real do fornecedor, não apenas o prazo prometido.
Se um fornecedor sempre promete 5 dias, mas normalmente entrega em 10, o seu cronograma precisa considerar os 10 dias. Caso contrário, a obra ficará refém de uma promessa que não se confirma na prática.
Como montar um cronograma de compras passo a passo
Agora vamos para a parte prática.
A seguir, veja um passo a passo simples para montar um cronograma de compras de materiais para obra.

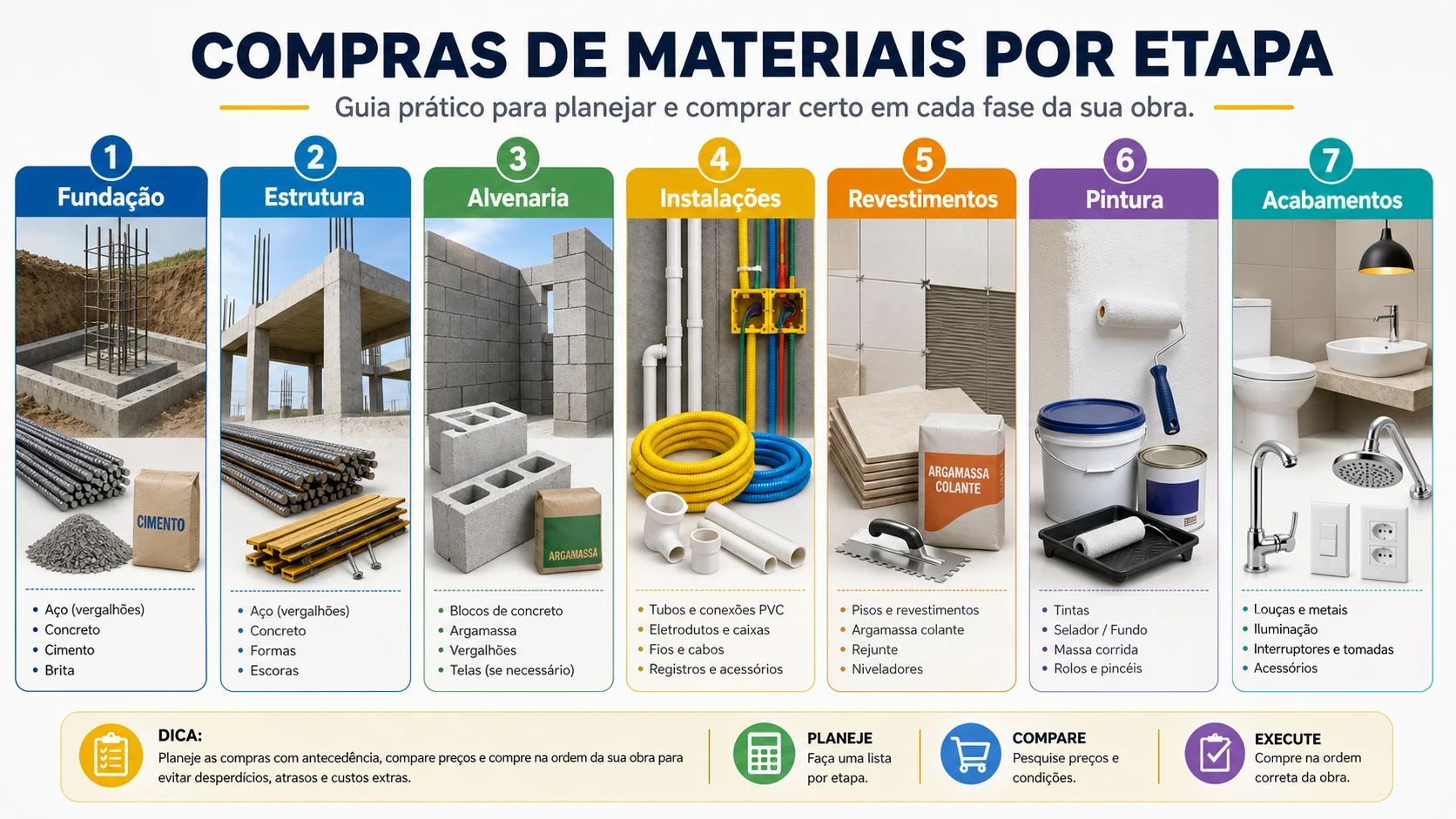

1. Comece pelas etapas da obra
O primeiro passo é listar as principais etapas da execução.
Em uma obra residencial, uma sequência comum é:
- serviços preliminares;
- fundação;
- estrutura;
- alvenaria;
- cobertura;
- instalações hidrossanitárias e elétricas;
- revestimentos;
- esquadrias;
- pintura;
- louças, metais e acabamentos finais.
Essa lista deve acompanhar o cronograma real da obra. Não monte o cronograma de compras apenas por categoria de material ou por fornecedor. Monte pela necessidade da execução.
A pergunta principal é:
Em qual etapa esse material será usado?
A partir disso, você começa a puxar as datas de compra para trás.
2. Liste os materiais de cada etapa
Depois de organizar as etapas, liste os materiais necessários para cada uma.
Por exemplo, na fundação, você pode ter:
- aço;
- formas;
- concreto;
- brita;
- areia;
- cimento;
- impermeabilizante;
- madeira;
- espaçadores.
Na alvenaria, pode ter:
- blocos ou tijolos;
- argamassa;
- vergas;
- contravergas;
- graute;
- telas;
- ferramentas de apoio.
Nas instalações, entram:
- tubos;
- conexões;
- registros;
- caixas;
- eletrodutos;
- cabos;
- quadros elétricos;
- disjuntores;
- caixas de passagem.
Essa lista deve vir do projeto e do orçamento. Não é necessário refazer todo o orçamento da obra nessa etapa, mas você precisa usar os quantitativos como base para programar as compras.
3. Defina a data prevista de uso
Para cada material, defina quando ele será usado.
Essa data não precisa ser perfeita no início, mas deve ser coerente com o cronograma da obra.
Por exemplo:
- concreto da fundação: semana da concretagem;
- blocos: início da alvenaria;
- tubos hidráulicos: início das instalações embutidas;
- cabos: etapa de enfiação;
- porcelanato: início dos revestimentos;
- tinta: após preparação das superfícies;
- louças e metais: fase final de acabamento.
Essa data prevista de uso é a base de todo o cronograma de compras.
Sem ela, você não consegue saber quando comprar.
4. Consulte o prazo real dos fornecedores
Com a lista de materiais em mãos, consulte os fornecedores.
Mas não pergunte apenas o preço. Pergunte também:
- prazo de entrega;
- prazo de fabricação;
- condição de pagamento;
- validade da proposta;
- disponibilidade de estoque;
- lote mínimo;
- prazo para troca ou devolução;
- necessidade de aprovação prévia;
- forma de entrega;
- restrições de descarga.
Para itens comuns, como cimento, areia, brita, tubos e conexões, o prazo pode ser curto. Mesmo assim, é importante confirmar.
Para itens sob medida, como esquadrias, marcenaria, bancadas, portas especiais e guarda-corpos, o prazo pode ser bem maior.
5. Calcule a data limite de compra
Depois de saber a data de uso e o prazo total do fornecedor, calcule a data limite de compra.
Exemplo:
- Material: porcelanato
- Data prevista de uso: 15 de agosto
- Prazo de entrega: 10 dias
- Tempo para escolha e aprovação: 7 dias
- Folga de segurança: 3 dias
Nesse caso, a compra precisa estar fechada pelo menos 20 dias antes. Ou seja, até 26 de julho.
Essa conta simples evita uma situação muito comum: descobrir que o material será usado na próxima semana, mas ainda nem foi escolhido ou comprado.
6. Separe compras únicas de compras parceladas
Nem todo material deve ser comprado de uma vez.
Alguns materiais funcionam melhor em compra única. Outros devem ser comprados aos poucos, conforme o avanço da obra.

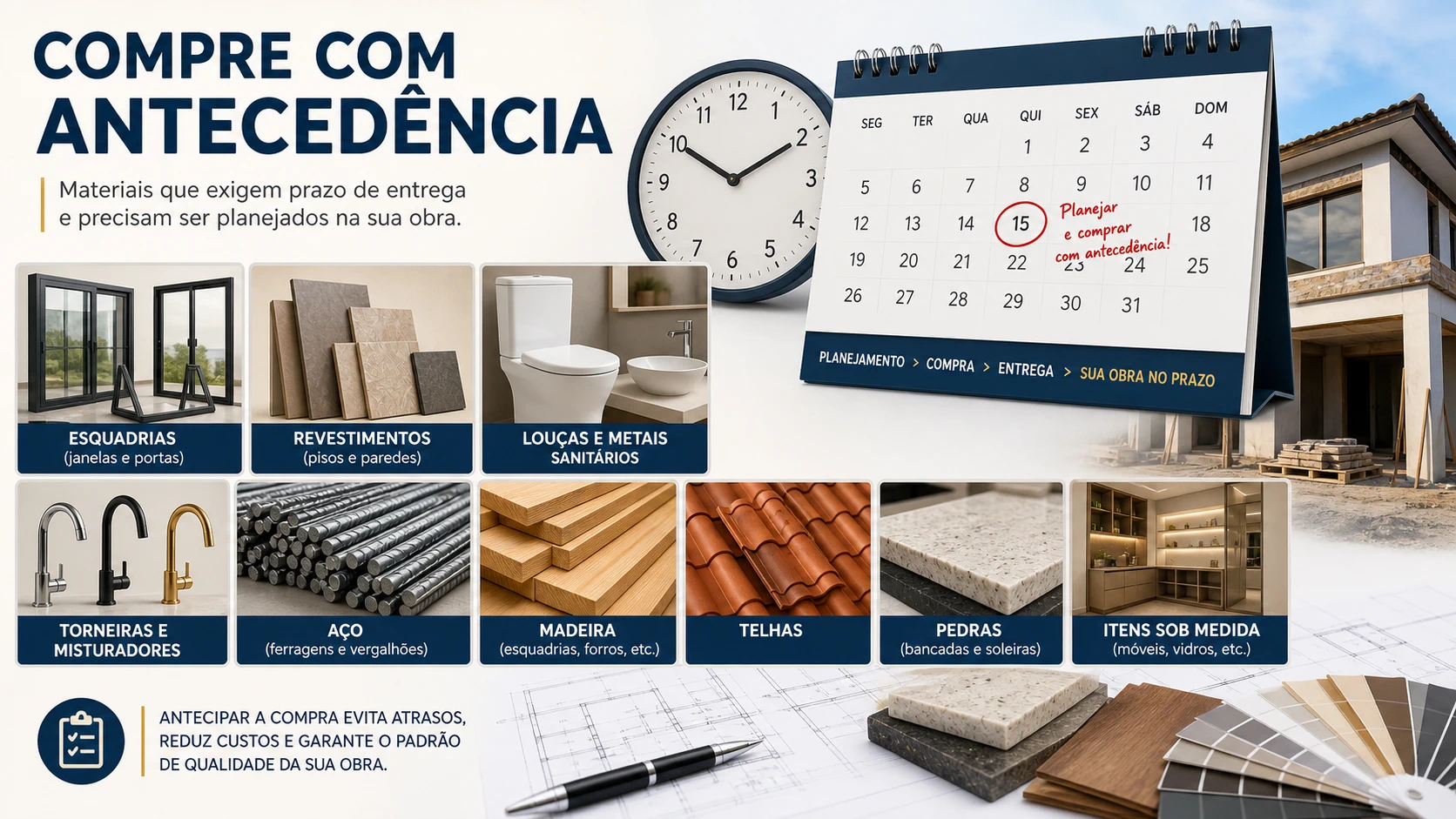

Materiais que podem exigir compra única
A compra única pode ser interessante quando o material precisa manter padrão, lote, tonalidade ou medida.
Exemplos:
- porcelanatos;
- revestimentos cerâmicos;
- esquadrias sob medida;
- portas especiais;
- marcenaria;
- bancadas;
- itens personalizados.
No caso dos revestimentos, comprar tudo de uma vez pode ajudar a evitar diferença de tonalidade entre lotes. Mas isso só faz sentido se houver local adequado para armazenar.
Materiais que podem ser comprados aos poucos
As compras parceladas costumam funcionar melhor para materiais volumosos ou de consumo contínuo.
Exemplos:
- areia;
- brita;
- cimento;
- blocos;
- argamassa;
- tubos;
- conexões;
- cabos;
- tintas em alguns casos.
Comprar aos poucos ajuda a reduzir o estoque no canteiro, diminuir o capital parado e ajustar o consumo conforme a obra avança.
O cuidado é não deixar o estoque chegar a zero.
Para esses materiais, vale trabalhar com um estoque mínimo e um ponto de reposição. Em termos simples: quando o estoque chegar a determinado nível, já é hora de fazer novo pedido.
7. Verifique se o canteiro consegue receber o material
Antes de antecipar uma compra, pense no canteiro.
Existe espaço para guardar esse material?
O local é coberto?
Há risco de umidade?
O material pode quebrar?
Existe risco de roubo?
Vai atrapalhar a circulação da obra?
A equipe vai precisar movimentar esse material várias vezes?
Essas perguntas são importantes porque material parado no canteiro também gera custo.
Um exemplo simples: comprar todo o revestimento meses antes pode parecer uma boa forma de “garantir preço”. Mas, se as caixas ficarem em local inadequado, podem quebrar, molhar, atrapalhar a circulação ou ser movimentadas várias vezes até o momento da aplicação.
Outro exemplo: comprar louças, metais e luminárias muito cedo pode aumentar o risco de dano ou furto. Muitas vezes, é melhor definir o modelo cedo, mas programar a entrega para mais perto da instalação.
8. Alinhe compras com mão de obra e frente de serviço
Não basta o material chegar. Ele precisa chegar quando a equipe puder usar.
Se a equipe de alvenaria ainda não terminou a etapa anterior, não adianta encher o canteiro de revestimento.
Se a equipe de pintura ainda não tem paredes liberadas, comprar grande volume de tinta com muita antecedência pode não fazer sentido.
Se a concretagem foi marcada, a equipe, os equipamentos, o acesso e a frente de serviço precisam estar prontos para receber o concreto.
Por isso, o cronograma de compras precisa conversar com a mão de obra disponível e com a produtividade prevista para cada etapa.
Não é necessário entrar em cálculo detalhado de equipe aqui. O ponto é simples: material, equipe e frente de serviço precisam estar alinhados.
Exemplo de cronograma de compras por etapa da obra
A tabela abaixo mostra um exemplo simplificado para uma obra residencial.
Ela não substitui o planejamento específico da sua obra, mas ajuda a entender a lógica.
| Etapa da obra | Materiais comuns | Estratégia de compra | Cuidados principais |
|---|---|---|---|
| Fundação | aço, concreto, madeira, formas, brita, areia, impermeabilizante | comprar aço e formas antes da execução; programar concreto por data e volume | atraso nessa etapa afeta toda a sequência da obra |
| Estrutura | aço, concreto, formas, escoras, madeira | programar por etapa ou pavimento | alinhar entrega com equipe, acesso, bomba e área de descarga |
| Alvenaria | blocos, tijolos, argamassa, graute, vergas e contravergas | comprar em lotes, conforme avanço da frente de serviço | evitar excesso de material ocupando o canteiro |
| Instalações | tubos, conexões, eletrodutos, cabos, caixas, quadros | comprar itens comuns aos poucos e itens especiais com antecedência | conferir compatibilização com o projeto antes da compra |
| Revestimentos | porcelanato, cerâmica, argamassa colante, rejunte | comprar por ambiente, lote ou frente de execução | atenção à tonalidade, calibre e perdas |
| Pintura | massa, selador, tinta, lixas, fundos | comprar mais perto da aplicação | evitar material parado por muito tempo |
| Acabamentos | esquadrias, portas, louças, metais, luminárias, ferragens | definir cedo e entregar perto da instalação | itens sensíveis a dano e furto exigem cuidado |
Observe que cada etapa tem uma lógica diferente.
Na fundação e estrutura, o prazo costuma ser muito sensível. Se o concreto ou o aço não chegam, a obra para.
Na alvenaria, o material é volumoso e pode ser comprado em lotes.

Nos acabamentos, muitos itens precisam ser escolhidos cedo, mas não necessariamente entregues cedo.
Essa diferença é o que torna o cronograma de compras tão importante.
Materiais que precisam ser comprados com mais antecedência
Alguns materiais exigem mais atenção no planejamento porque têm prazo maior, dependem de fabricação, precisam de aprovação ou podem gerar problema se forem comprados em cima da hora.
Veja os principais.
Esquadrias
Esquadrias de alumínio, PVC, madeira ou aço geralmente exigem medição, detalhamento e fabricação.
Quando são sob medida, o fornecedor pode precisar conferir vãos, produzir desenhos, aprovar detalhes e só depois iniciar a fabricação.
Por isso, não deixe para contratar esquadrias perto da instalação.
O ideal é definir fornecedor, padrão, cor, vidro, ferragens e prazos com antecedência. A entrega física, porém, deve ser programada para perto da instalação, evitando danos e armazenamento prolongado.
Revestimentos
Revestimentos cerâmicos e porcelanatos merecem atenção por causa de lote, tonalidade e calibre.
Quando você compra parte agora e parte depois, existe risco de diferença entre lotes. Isso pode gerar variação visual no piso ou na parede.
Por isso, muitas vezes faz sentido comprar a quantidade total de determinado revestimento de uma vez, incluindo margem para perdas.
Mas cuidado: isso exige local adequado para armazenamento.
A compra única pode ser boa para padronização, mas ruim se o canteiro não tiver espaço ou segurança.
Louças e metais
Louças, metais e acessórios de banheiro e cozinha normalmente entram na fase final, mas a definição dos modelos deve acontecer antes.
Isso evita incompatibilidade com pontos hidráulicos, bancadas, cubas, registros e acabamentos.
Itens de linha comum podem ser comprados mais perto da instalação. Já itens especiais, importados ou fora de estoque precisam entrar antes no cronograma.

Concreto
O concreto, especialmente o usinado, precisa ser programado.
Não é apenas uma compra comum. É uma entrega com dia, horário, volume e logística.
Antes de pedir concreto, verifique:
- se a forma está pronta;
- se a armadura foi conferida;
- se a equipe está disponível;
- se o acesso do caminhão está liberado;
- se haverá bomba ou lançamento manual;
- se o volume está correto;
- se a frente de concretagem está preparada.
Pedir concreto sem a obra estar pronta pode gerar prejuízo. Pedir tarde demais pode atrasar uma etapa crítica.
Aço
O aço também exige planejamento.
Se for aço cortado e dobrado, o fornecedor depende das informações do projeto. Além disso, o material precisa ser entregue em local adequado, com organização por bitola, posição e etapa de uso.
Comprar aço tarde demais pode atrasar fundação e estrutura. Comprar cedo demais pode gerar problema de armazenamento, ferrugem, ocupação de espaço e movimentação desnecessária.
Madeira
A madeira usada em formas, escoramentos, telhados ou acabamentos precisa ser comprada considerando uso, armazenamento e proteção.
Em canteiros pequenos, comprar madeira demais cedo pode atrapalhar a circulação e aumentar perdas.
Já itens de marcenaria sob medida devem ser definidos com antecedência, pois dependem de projeto, medição, fabricação e instalação.
Telhas
Telhas também precisam de cuidado.
Elas ocupam espaço, podem quebrar e precisam ser armazenadas corretamente. Além disso, a entrega deve estar alinhada com a etapa de cobertura.
Comprar telhas muito cedo pode gerar risco de quebra e movimentação excessiva. Comprar tarde demais pode deixar a obra descoberta por mais tempo do que o necessário.
Itens sob medida
Tudo que é sob medida deve entrar cedo no planejamento.
Exemplos:
- esquadrias;
- guarda-corpos;
- bancadas;
- marcenaria;
- portas especiais;
- vidros;
- escadas metálicas;
- peças de serralheria;
- móveis planejados.
Esses itens não dependem apenas da compra. Eles dependem de medição, aprovação, fabricação, transporte e instalação.
Por isso, o cronograma deve prever cada uma dessas etapas.
Compras parceladas x compras únicas: quando usar cada uma?
Uma dúvida comum em obra é: vale comprar tudo de uma vez ou aos poucos?
A resposta depende do tipo de material, do espaço no canteiro, do prazo do fornecedor, do caixa disponível e do risco de variação de lote.
Quando a compra única faz sentido
A compra única pode fazer sentido quando:
- o material precisa ter o mesmo lote;
- existe risco de mudança de tonalidade;
- o item pode sair de linha;
- o preço está muito vantajoso;
- o fornecedor exige lote mínimo;
- o material é sob medida;
- a entrega única reduz custo de frete;
- há local seguro para armazenar.
Exemplo típico: revestimento de piso de uma área grande.
Se você comprar metade agora e metade depois, pode ter diferença de tonalidade. Nesse caso, comprar tudo de uma vez pode ser melhor, desde que o armazenamento seja adequado.
Quando a compra parcelada é melhor
A compra parcelada costuma ser melhor quando:
- o material é volumoso;
- o consumo é contínuo;
- o canteiro tem pouco espaço;
- o material pode deteriorar;
- o risco de roubo é alto;
- a quantidade exata ainda pode mudar;
- o caixa da obra precisa ser preservado.
Exemplo: blocos, areia, brita, cimento e argamassa.
Esses materiais podem ser comprados conforme o avanço da obra, mantendo um estoque mínimo para não interromper a execução.
Riscos de comprar cedo demais
Comprar cedo demais pode parecer uma atitude preventiva, mas também traz problemas.
Os principais riscos são:
- perda de material;
- roubo;
- quebra;
- umidade;
- armazenamento inadequado;
- mudança de projeto;
- alteração na escolha do acabamento;
- capital parado;
- dificuldade de circulação no canteiro;
- movimentação desnecessária;
- compra antes da confirmação de medidas.
Um exemplo comum acontece com acabamentos.

O proprietário compra louças, metais ou revestimentos muito cedo. Depois, muda o projeto, altera a bancada, muda a paginação ou escolhe outro padrão. O material já comprado pode deixar de servir ou gerar adaptação.
Outro exemplo é a compra antecipada de materiais frágeis, como pisos, louças e luminárias. Quanto mais tempo eles ficam no canteiro, maior o risco de quebra ou extravio.
Riscos de comprar tarde demais
Comprar tarde demais também pode sair caro.
Os principais riscos são:
- atraso na execução;
- equipe parada;
- frete emergencial;
- compra sem negociação;
- escolha limitada de fornecedores;
- pagamento mais caro;
- troca por material inferior;
- atraso em etapas seguintes;
- perda de produtividade;
- pressão sobre o cronograma.

Quando falta material em uma etapa crítica, o impacto pode se espalhar pela obra inteira.
Se falta aço, a estrutura atrasa.
Se falta bloco, a alvenaria para.
Se falta tubo, as instalações não avançam.
Se falta revestimento, os acabamentos ficam travados.
Por isso, o cronograma de compras não deve ser atualizado apenas quando o material acaba. Ele precisa antecipar a necessidade.
Como alinhar compras com fornecedores, estoque e equipe
Um bom cronograma de compras depende de três alinhamentos principais: fornecedor, estoque e mão de obra.
Alinhamento com fornecedores
Mantenha uma lista de fornecedores com informações práticas:
- contato;
- prazo médio real;
- condições de pagamento;
- confiabilidade;
- disponibilidade de entrega;
- histórico de atrasos;
- política de troca;
- capacidade de atender urgências.
Não escolha fornecedor apenas pelo menor preço. Em muitos casos, um fornecedor um pouco mais caro, mas confiável, evita atraso e retrabalho.
Alinhamento com o estoque no canteiro
O controle de materiais no canteiro deve indicar o que chegou, o que foi usado e o que está acabando.
Para materiais de consumo frequente, defina um estoque mínimo.
Por exemplo:
- quando restarem poucos sacos de argamassa, já solicitar novo lote;
- quando os blocos chegarem a determinado nível, fazer novo pedido;
- quando o estoque de conexões críticas estiver baixo, repor antes de travar a equipe.
Esse controle não precisa ser sofisticado. Pode começar com uma planilha simples, atualizada pelo responsável da obra.
Alinhamento com a equipe
Antes de comprar ou agendar entrega, confirme se a equipe estará pronta para usar o material.
Pergunte:
- a frente de serviço estará liberada?
- há equipe suficiente para aplicar?
- o serviço anterior já foi concluído?
- existe equipamento para descarregar?
- o material pode ser armazenado sem atrapalhar?
- a entrega vai coincidir com outra atividade importante?
Esse alinhamento evita uma situação comum: o material chega, mas ninguém pode usar.
Erros comuns no planejamento de compras
Veja alguns erros frequentes que o cronograma de compras ajuda a evitar.
1. Comprar apenas quando o material acaba
Esse é um dos erros mais graves.
Quando o material acaba, a obra já está em risco. O correto é monitorar o consumo e pedir antes da ruptura.
2. Não considerar o prazo de aprovação
Alguns materiais dependem de aprovação do cliente, arquiteto, engenheiro ou proprietário.
Se esse tempo não entra no cronograma, a compra atrasa mesmo que o fornecedor seja rápido.
3. Ignorar prazo de fabricação
Itens sob medida não estão prontos na prateleira.
Esquadrias, bancadas, marcenaria, serralheria e guarda-corpos precisam de tempo de produção.
4. Comprar acabamento antes de definir o projeto
Comprar acabamento antes de finalizar paginação, medidas e especificações pode gerar incompatibilidade.
O ideal é definir cedo, mas comprar e entregar no momento correto.
5. Não conferir o material na entrega
Receber material sem conferência pode gerar surpresa depois.
Verifique quantidade, modelo, cor, lote, estado das peças e nota fiscal.
6. Comprar sem avaliar o espaço no canteiro
O canteiro precisa comportar o material com segurança.
Material mal armazenado pode quebrar, molhar, sumir ou atrapalhar a execução.
7. Não atualizar o cronograma
A obra muda. O cronograma de compras também precisa mudar.
Se uma etapa atrasou, talvez a entrega de alguns materiais precise ser reagendada. Se uma etapa adiantou, talvez a compra precise ser antecipada.
Checklist final para o cronograma de compras
Antes de fechar uma compra, confira:
- O material está previsto no projeto?
- A quantidade foi revisada?
- A etapa da obra está confirmada?
- A data prevista de uso está atualizada?
- O prazo real do fornecedor foi confirmado?
- A condição de pagamento foi definida?
- A compra depende de aprovação do cliente?
- A fabricação depende de medidas finais?
- Existe espaço para armazenar no canteiro?
- O material corre risco de roubo, quebra ou umidade?
- A equipe estará pronta para usar o material?
- A entrega pode ser feita no dia previsto?
- Existe folga de segurança para imprevistos?
- O status da compra foi atualizado na planilha?
Modelo simples de cronograma de compras
Você pode montar o controle em uma planilha com os seguintes campos:
| Material | Etapa da obra | Quantidade | Data prevista de uso | Prazo de entrega | Data limite de compra | Fornecedor | Status |
|---|---|---|---|---|---|---|---|
| Aço CA-50 | Fundação | 800 kg | 10/03 | 7 dias | 01/03 | Fornecedor A | Cotado |
| Concreto usinado | Fundação | 12 m³ | 15/03 | Agendamento prévio | 10/03 | Fornecedor B | A programar |
| Blocos cerâmicos | Alvenaria | 3.000 un | 25/03 | 5 dias | 18/03 | Fornecedor C | A cotar |
| Tubos e conexões | Instalações | conforme projeto | 15/04 | 7 dias | 05/04 | Fornecedor D | Em cotação |
| Porcelanato | Revestimentos | 120 m² | 20/05 | 15 dias | 30/04 | Fornecedor E | Aprovado |
| Esquadrias | Acabamentos | conforme vãos | 15/06 | 45 dias | 25/04 | Fornecedor F | Em fabricação |
O campo “status” pode ter opções como:
- A cotar;
- Cotado;
- Aprovado;
- Pedido emitido;
- Pago;
- Em fabricação;
- Em transporte;
- Recebido;
- Conferido;
- Liberado para uso;
- Pendente;
- Cancelado.
Esse modelo simples já ajuda bastante na rotina da obra.

Conclusão
O cronograma de compras de materiais para obra é uma ferramenta prática para evitar improviso.
Ele ajuda a comprar no momento certo: cedo o suficiente para não atrasar a execução, mas não tão cedo a ponto de transformar o canteiro em depósito.
A lógica é simples: comece pelo cronograma da obra, identifique quando cada material será usado, consulte o prazo real dos fornecedores e calcule a data limite de compra de trás para frente.
Também é importante diferenciar materiais de compra única e materiais de compra parcelada. Revestimentos, esquadrias e itens sob medida exigem mais antecedência. Já materiais volumosos e de consumo contínuo podem ser comprados em lotes, desde que exista controle de estoque no canteiro.
No fim, um bom cronograma de compras conecta quatro pontos essenciais: obra, fornecedor, caixa e equipe.
Quando esses pontos estão alinhados, a compra de materiais deixa de ser uma reação ao problema e passa a fazer parte do planejamento da construção.
Otimize seus cálculos de engenharia em minutos. Experimente o Calculadoras de Engenharia.
